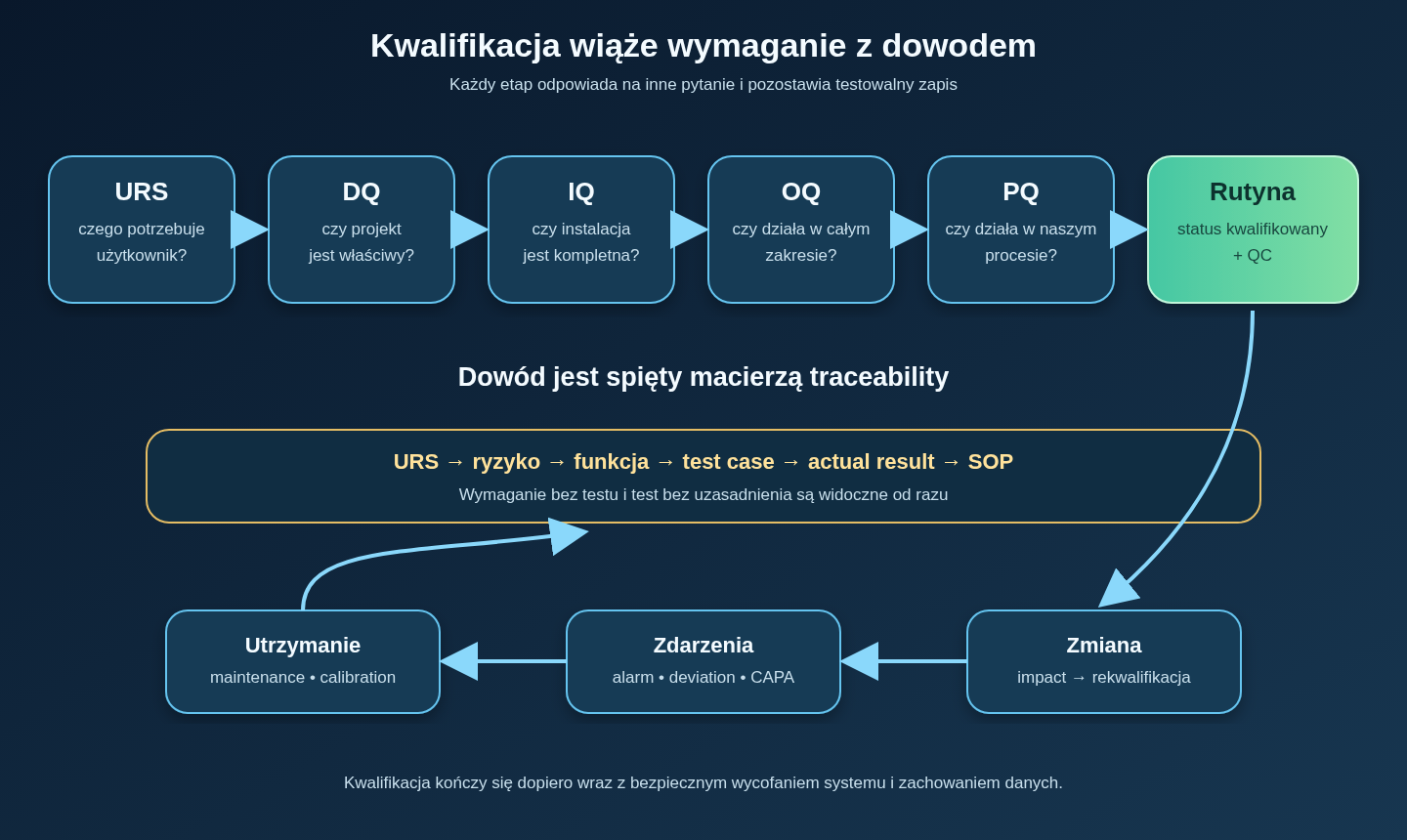

Streszczenie
IQ, OQ i PQ są kolejnymi warstwami udokumentowanego dowodu, że aparatura lub system:
- został poprawnie określony i wybrany;
- jest zainstalowany zgodnie z zatwierdzonym projektem;
- działa w przewidzianym zakresie;
- osiąga wymaganą wydajność w realnym procesie.
Najkrócej:
- DQ — czy projekt odpowiada potrzebie?
- IQ — czy dostarczono i zainstalowano właściwy system?
- OQ — czy jego funkcje i zabezpieczenia działają w zakresie operacyjnym?
- PQ — czy cały układ działa skutecznie i powtarzalnie w zamierzonym zastosowaniu?
Kwalifikacja nie jest rytuałem kopiowania dokumentów producenta. Powinna wynikać z wymagań użytkownika i ryzyka. Test serwisowy może być częścią dowodu, ale odpowiedzialność za przydatność systemu pozostaje po stronie organizacji używającej wyniku.

Kiedy kwalifikacja jest potrzebna
Zakres dowodu powinien odpowiadać wpływowi systemu na:
- jakość produktu;
- bezpieczeństwo próbki i operatora;
- wiarygodność wyniku;
- integralność danych;
- ciągłość krytycznego procesu;
- możliwość odtworzenia zdarzeń.
Krytyczne mogą być:
- autoklaw;
- inkubator;
- zamrażarka;
- system gazowy;
- automatyczna stacja pipetująca;
- cytometr;
- system obrazowania;
- LIMS;
- monitoring temperatury;
- oprogramowanie analizujące dane.
Prosty mieszalnik używany w niekrytycznym etapie może wymagać tylko udokumentowanej instalacji, sprawdzenia obrotów i rutynowej kontroli. Sterylizator lub system przechowujący unikalne banki komórkowe potrzebuje znacznie szerszego programu.
Język DQ, IQ, OQ i PQ
ICH Q7 definiuje:
- DQ jako udokumentowane potwierdzenie, że proponowany projekt jest odpowiedni do zamierzonego celu;
- IQ jako potwierdzenie zgodności instalacji z projektem, zaleceniami producenta i wymaganiami użytkownika;
- OQ jako potwierdzenie działania w przewidywanych zakresach;
- PQ jako potwierdzenie skutecznego i powtarzalnego działania połączonego systemu według zatwierdzonego procesu i specyfikacji.1
Nazwy są mniej ważne niż pełny dowód. W małym laboratorium część etapów można połączyć, jeśli:
- zakres pozostaje jawny;
- testy nie znikają;
- kolejność ma sens;
- odpowiedzialności są określone;
- decyzja jest zatwierdzona.
User Requirements Specification
URS jest punktem odniesienia
URS opisuje, czego użytkownik potrzebuje, bez przepisywania katalogu producenta.
Dla zamrażarki mogą to być:
- rodzaj i maksymalna liczba próbek;
- dopuszczalny zakres temperatury próbki;
- recovery po otwarciu;
- monitoring niezależny;
- alarm lokalny i zdalny;
- czas podtrzymania;
- dostęp i identyfikowalność;
- możliwość awaryjnego przeniesienia;
- wymagania elektryczne;
- bezpieczeństwo;
- eksport danych.
Wymagania muszą być testowalne
Słabe:
System ma działać szybko i niezawodnie.
Lepsze:
Po dwuminutowym otwarciu drzwi w zdefiniowanym obciążeniu temperatura najcieplejszego punktu powraca do ustalonego limitu w czasie nie dłuższym niż X minut.
Must i should
Warto rozdzielić:
- wymagania obowiązkowe;
- pożądane;
- informacyjne;
- wykluczające.
Bez priorytetów zespół może wybrać urządzenie z atrakcyjnymi funkcjami, które nie spełnia krytycznego wymagania.
Ocena ryzyka
Analiza odpowiada:
- co może zawieść?
- jaki będzie skutek?
- jak wykryjemy awarię?
- jakie zabezpieczenie już istnieje?
- jaki test kwalifikacyjny jest potrzebny?
Przykład inkubatora:
| Failure mode | Skutek | Kontrola |
|---|---|---|
| błędny sensor CO2 | zmiana pH medium | niezależny pomiar, alarm, PQ |
| nierównomierna temperatura | różna kinetyka hodowli | mapping |
| wolny recovery | stres po otwarciu | door-open challenge |
| skażenie | utrata hodowli | procedura czyszczenia i monitoring |
| brak zapisu alarmu | niewykryte zdarzenie | test pełnego alarm chain |
Risk assessment kieruje wysiłek na failure modes, a nie na liczbę podpisów.
Design Qualification
DQ łączy:
- URS;
- projekt;
- ocenę dostawcy;
- kompatybilność z pomieszczeniem;
- media;
- bezpieczeństwo;
- utrzymanie;
- dane;
- cykl życia.
Co sprawdzić
- zakres roboczy obejmuje zastosowanie;
- materiały są kompatybilne;
- capacity ma zapas;
- krytyczne sensory są dostępne do wzorcowania;
- system można czyścić;
- części i serwis będą dostępne;
- format danych jest eksportowalny;
- backup i cybersecurity są możliwe;
- awaria ma zdefiniowany stan;
- urządzenie mieści się i można je obsługiwać.
FAT i SAT
Factory Acceptance Test może sprawdzić system u dostawcy przed wysyłką. Site Acceptance Test potwierdza go po dostawie.
FAT nie zastępuje IQ i OQ, gdy transport, instalacja i lokalne media mogą zmienić działanie. Można jednak wykorzystać dane bez ponownego testu, jeśli:
- test jest adekwatny;
- protokół był zatwierdzony;
- wynik jest identyfikowalny;
- transport nie wpływa na funkcję;
- decyzja reuse jest uzasadniona.
Installation Qualification
IQ pyta: „czy zainstalowano właściwy system we właściwy sposób?”.
Identyfikacja
- producent;
- model;
- serial number;
- asset ID;
- lokalizacja;
- wersja hardware;
- firmware;
- software;
- akcesoria;
- moduły;
- data instalacji.
Dostawa
- zgodność z zamówieniem;
- uszkodzenia;
- kompletność;
- deklaracje i certyfikaty;
- manuals;
- drawings;
- spare parts;
- narzędzia serwisowe.
Media
- napięcie, faza i zabezpieczenie;
- UPS/generator;
- gazy i ciśnienie;
- woda;
- odpływ;
- wentylacja;
- sieć;
- temperatura i wilgotność pomieszczenia;
- uziemienie.
Bezpieczeństwo
- interlocks;
- emergency stop;
- osłony;
- oznakowanie;
- czujniki;
- zawory;
- exhaust;
- ergonomia;
- sposób dekontaminacji.
Dokumentacja eksploatacyjna
W IQ powinny powstać lub zostać potwierdzone:
- SOP użytkowania;
- cleaning;
- maintenance;
- calibration;
- awaria;
- lista części;
- szkolenie;
- logbook;
- status label.
WHO opisuje IQ jako identyfikację systemu, lokalizacji, utilities, zabezpieczeń oraz potwierdzenie dokumentacji i zgodności z wymaganiami zakupu.2
Operational Qualification
OQ sprawdza funkcje w przewidywanym zakresie, zwykle bez rutynowego produktu lub z symulantem.
Normal operation
- start i shutdown;
- setpoints;
- kontrola zakresu;
- wyświetlanie;
- sekwencje;
- komunikacja;
- eksport;
- obliczenia.
Granice
Testuje się:
- dolny i górny zakres;
- worst case;
- transitions;
- recovery;
- maksymalne obciążenie techniczne;
- minimalny sygnał;
- długotrwałą pracę.
Nie wystarczy punkt nominalny.
Alarmy
Alarm testuje się end-to-end:
sensor → controller → zapis → sygnał lokalny → wysłanie → odbiorca → reakcja
Symulacja na ekranie nie dowodzi, że wiadomość dotrze do dyżurnego.
Interlocks i failure modes
- otwarcie osłony;
- utrata zasilania;
- utrata gazu;
- utrata sieci;
- pełny pojemnik odpadów;
- zablokowany ruch;
- przekroczenie temperatury;
- restart po awarii.
Calibration przed OQ
Przyrządy użyte do testów powinny mieć właściwy status, zakres i niepewność. Wynik OQ jest tak dobry jak odniesienie testowe.
Performance Qualification
PQ odpowiada: „czy system działa w naszym procesie?”.
Powinien używać:
- rutynowych operatorów;
- zatwierdzonych SOP;
- reprezentatywnych materiałów;
- rzeczywistego obciążenia;
- kilku serii;
- warunków normalnych i uzasadnionych worst case;
- kryteriów procesu.
PQ nie jest demo producenta
Demonstracja pokazuje funkcje na wybranym materiale. PQ musi odpowiadać:
- naszemu medium;
- naszym płytkom;
- naszym komórkom;
- naszym programom;
- naszym godzinom pracy;
- naszym wymaganiom.
Ile serii
Nie ma jednej magicznej liczby. Projekt zależy od:
- zmienności procesu;
- złożoności;
- ryzyka;
- liczby operatorów;
- czasu;
- sezonowości;
- możliwości destrukcyjnego testu.
Trzy serie bywają praktyką, ale nie są automatycznym dowodem.
Protokół kwalifikacji
Powinien zawierać:
- cel;
- zakres;
- odpowiedzialności;
- odniesienie do URS;
- prerequisites;
- wyposażenie testowe;
- instrukcje;
- expected results;
- acceptance criteria;
- miejsce na actual results;
- dowody;
- deviations;
- podpis wykonującego i przeglądającego;
- decyzję.
Test case
Dobry test case zawiera:
- stan początkowy;
- kroki;
- dane wejściowe;
- oczekiwany wynik;
- actual result;
- załącznik;
- pass/fail.
„Sprawdzono alarm — OK” jest słabym dowodem.
Traceability matrix
Macierz łączy:
URS → ryzyko → funkcja/projekt → test → wynik → SOP
Pozwala wykryć:
- wymaganie bez testu;
- test bez uzasadnienia;
- failure mode bez kontroli;
- zmianę wpływającą na kilka dowodów.
Minimalna forma:
| URS | Ryzyko | Test | Etap | Wynik |
|---|---|---|---|---|
| URS-01 zakres | saturacja | OQ-05 | OQ | pass |
| URS-02 alarm | utrata próbki | OQ-11 | OQ | pass |
| URS-03 throughput | opóźnienie | PQ-03 | PQ | pass |
Odchylenia
Odchylenie nie jest automatycznie porażką kwalifikacji. Wymaga:
- opisu;
- czasu;
- wpływu;
- przyczyny;
- correction;
- retest;
- CAPA;
- decyzji.
Powtórzenie testu
Retest musi mieć uzasadnienie. Nie wolno powtarzać aż do pass bez zachowania pierwszego wyniku.
As-found i as-left
Jeśli podczas kwalifikacji wykonano adiustację, trzeba zachować:
- stan zastany;
- zmianę;
- stan po zmianie;
- wpływ na wcześniejsze wyniki.
Dokumenty producenta
Można wykorzystać:
- FAT;
- testy serwisowe;
- calibration certificates;
- deklaracje;
- software test reports;
- drawings.
Trzeba ocenić:
- autorstwo;
- identyfikację systemu;
- wersję;
- metodę;
- surowe wyniki;
- kryteria;
- deviations;
- zgodność z URS.
FDA wskazuje, że kwalifikacja hardware jest tylko częścią dowodu; sama deklaracja dostawcy może być niewystarczająca, a użytkownik odpowiada za ocenę przydatności całego systemu.3
Oprogramowanie
Kwalifikacja urządzenia obejmuje oprogramowanie, jeśli wpływa na:
- sterowanie;
- akwizycję;
- obliczenia;
- identyfikację próbki;
- raport;
- audit trail;
- alarm.
IQ software
- wersja;
- środowisko;
- licencja;
- konfiguracja;
- konta;
- czas systemowy;
- storage;
- network;
- backup.
OQ software
- role;
- logowanie;
- audit trail;
- obliczenia;
- błędne dane;
- transfer;
- alarmy;
- przerwa sieci;
- restart;
- export/import.
PQ software
- realny workflow;
- barcode;
- sequence;
- review;
- approval;
- raport;
- archiwizacja;
- odtworzenie.
System skomputeryzowany powinien być walidowany proporcjonalnie do złożoności i krytyczności, a zmiany danych muszą pozostać identyfikowalne.
Kalibracja i kwalifikacja
Kalibracja odpowiada, jaka jest relacja wskazania do odniesienia. Kwalifikacja odpowiada, czy system spełnia wymagania.
Przykład:
- sensor temperatury ma wzorcowanie;
- OQ sprawdza mapę pustej komory, alarm i recovery;
- PQ sprawdza temperaturę medium przy rutynowym obciążeniu.
Wszystkie trzy dowody są potrzebne.
Przykład: autoklaw
IQ
- chamber;
- steam;
- drain;
- pressure;
- safety valves;
- recorder;
- utilities;
- software;
- calibration;
- dokumentacja.
OQ
- empty chamber distribution;
- leak test;
- air removal;
- alarms;
- door interlock;
- power failure;
- pressure/temperature correlation.
PQ
- reprezentatywne loads;
- cold spots;
- biological/chemical indicators według celu;
- penetration;
- drying;
- container integrity;
- powtarzalne cycles.
Nie wolno przenosić wyniku jednego układu ładunku na każdy możliwy ładunek.
Przykład: zamrażarka
IQ
- lokalizacja i clearance;
- zasilanie;
- UPS/generator;
- circuit;
- probe;
- remote alarm;
- racking;
- inventory.
OQ
- empty mapping;
- setpoint;
- alarm thresholds;
- door-open;
- power failure;
- remote notification.
PQ
- loaded mapping;
- reprezentatywne boxes;
- rutynowe otwieranie;
- recovery;
- transfer plan;
- seasonal room conditions.
Przykład: cytometr
IQ
- lasers;
- filters;
- fluidics;
- computer;
- software;
- waste;
- biosafety;
- beads.
OQ
- optical sensitivity;
- linearity;
- resolution;
- carryover;
- flow rate;
- detector range;
- electronic noise.
PQ
- panel;
- compensation;
- sample matrix;
- operator;
- gating;
- minimal events;
- decision reproducibility.
Serwisowe beads nie walidują fenotypowania.
Przykład: automatyczna stacja pipetująca
IQ
- deck;
- grippers;
- liquid classes;
- tips;
- firmware;
- barriers;
- waste.
OQ
- positioning;
- volume performance;
- tip detection;
- liquid level;
- collision;
- barcode;
- interruption/recovery.
PQ
- pełny assay;
- plate layout;
- viscous/volatile liquids;
- mixing;
- edge effect;
- cross-contamination;
- throughput;
- invalid runs.
Requalifikacja
Może być potrzebna po:
- przeniesieniu;
- dużej naprawie;
- zmianie software;
- zmianie krytycznego modułu;
- długim przestoju;
- wyniku poza tolerancją;
- zmianie zakresu;
- zmianie procesu.
Może być również okresowa, jeśli:
- system dryfuje;
- brak silnego monitoringu;
- wymagają tego przepisy;
- konsekwencje awarii są duże.
WHO zaleca kwalifikację przed rutynowym użyciem oraz okresową rekwalifikację i ocenę po zmianie.4
Utrzymanie stanu kwalifikowanego
Stan nie utrzymuje się dzięki segregatorowi. Potrzebne są:
- preventive maintenance;
- calibration;
- system suitability;
- routine QC;
- alarm review;
- change control;
- deviation/CAPA;
- części;
- szkolenie;
- okresowy review.
Periodic review
Przegląd może obejmować:
- awarie;
- odchylenia;
- wyniki wzorcowań;
- trendy kontroli;
- zmiany;
- aktualizacje;
- obciążenie;
- alarmy;
- status SOP;
- ryzyko obsolescence.
Wycofanie systemu
Decommissioning powinien obejmować:
- status próbek;
- eksport danych;
- weryfikację archiwum;
- usunięcie danych wrażliwych;
- dekontaminację;
- odłączenie mediów;
- części;
- oznakowanie;
- wpływ na metody;
- replacement qualification.
Nie wolno wyłączyć starego komputera, jeśli jest jedynym sposobem odczytu danych historycznych.
Najczęstsze błędy
„Producent zrobił IQ/OQ”
Trzeba ocenić, czy zakres odpowiada URS i zachować odpowiedzialność użytkownika.
„PQ to jeszcze jeden test techniczny”
PQ ma używać realnego procesu, nie wyłącznie kalibratora serwisowego.
„Pass, bo urządzenie się uruchomiło”
Start nie dowodzi działania w zakresie ani zabezpieczeń.
„Alarm pojawił się na ekranie”
Pełny chain obejmuje odbiorcę i reakcję.
„Zmiana jest mała”
Znaczenie wynika z wpływu, nie ceny części.
„Po naprawie serwis powiedział, że działa”
Potrzebne są testy funkcji dotkniętych naprawą i ocena wcześniejszych wyników.
Checklista przed zakupem
- [ ] Intended use jest zapisane.
- [ ] URS są mierzalne.
- [ ] Krytyczne wymagania mają priorytety.
- [ ] Oceniono utilities i pomieszczenie.
- [ ] Ustalono data ownership i eksport.
- [ ] Serwis, części i kalibracja są dostępne.
- [ ] Dostawca przedstawił plan FAT/SAT/IQ/OQ.
- [ ] Wiadomo, kto wykona PQ.
- [ ] Uwzględniono całkowity koszt cyklu życia.
Checklista wykonania
- [ ] Protokół zatwierdzono przed testem.
- [ ] Przyrządy testowe mają właściwy status.
- [ ] IQ zakończono przed zależnym OQ.
- [ ] OQ obejmuje granice i failure modes.
- [ ] PQ reprezentuje rutynę i worst case.
- [ ] Actual results są zapisane.
- [ ] Dowody są identyfikowalne.
- [ ] Deviations oceniono.
- [ ] Retests mają uzasadnienie.
- [ ] Traceability matrix jest kompletna.
- [ ] Raport jasno zwalnia lub nie zwalnia systemu.
Wniosek
DQ, IQ, OQ i PQ tworzą logiczny łańcuch:
potrzeba → projekt → instalacja → funkcja → wydajność w procesie
Brak pierwszego ogniwa sprawia, że można perfekcyjnie zakwalifikować źle wybrany system. Brak ostatniego — że urządzenie działa technicznie, ale nie wiadomo, czy rozwiązuje problem laboratorium.
Najlepsza kwalifikacja jest krótka tam, gdzie ryzyko jest małe, i głęboka tam, gdzie awaria może zmienić wynik, zniszczyć próbkę albo ukryć zdarzenie. Jej końcem nie jest podpis pod raportem, lecz wejście w kontrolowany cykl utrzymania, zmian i rekwalifikacji.
